ความคืบหน้างานก่อสร้างโรงงานผลิตถุงพลาสติกไทยฮง

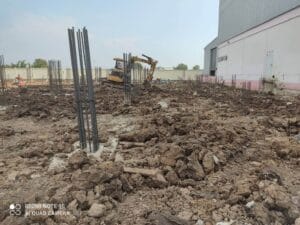

หน้างานก่อสร้างโกดังสินค้าของโรงงานถุงพลาสติก ไทยฮง อยู่ในระหว่างการก่อสร้างคานสำหรับพื้นโรงงาน

แจ้งความคืบหน้าของงานก่อสร้างโกดังเก็บสินค้า

ทางบริษัท ไทยฮง พลาสติก อินดัสทรี จำกัด ได้เซ็นสัญญากับผู้รับเหมามืออาชีพและมีการว่าจ้างบริษัทภายนอกมาติดตามและควบคุมงานก่อสร้างให้เป็นไปตามมาจรฐานและตรงตามที่ออกแบบไว้ ความคืบหน้าล่าสุดของงานก่อสร้างโกดังเก็บสินค้าของโรงงานผลิตถุงพลาสติกไทยฮง ล่าสุดเป็นดังนี้

งานก่อสร้างที่ดำเนินการเสร็จสิ้นแล้ว

  1. การเคลียร์พื้นที่หน้างานก่อสร้าง – ได้ทำการตัดต้นไม้ กำจัดวัชพืช และย้ายเศษหินและเศษปูนจากการก่อสร้างโรงงานอาคาร 1 ออกจากพื้นที่ด้วยเครื่องจักรกลหนัก
  2. รื้อถอนบันไดด้านหลังอาคาร 1 – ภายหลังเสร็จสิ้นการก่อสร้างตามแบบ โรงงานอาคารที่ 1 และโกดังอาคารที่ 2 จะเชื่อมกันด้วยทางราบ ภายใต้หลังคาเมทัลชีท
  3. การไถปรับระดับหน้าดิน – ทำการไถปรับระดับหน้าดินเพื่อให้สามารถยิงกล้องวัดระดับเพื่อวางแนวเสาเข็ม
  4. ลงเสาเข็มตามที่ทางวิศวกรได้ออกแบบและคำนวณไว้
  5. ทำการหล่อฟุตติ้งครอบหัวเสาเข็มตามแบบก่อสร้าง

ตอนนี้งานเสาเข็มได้จบลงแล้วทางหน้างานก่อสร้างกำลังดำเนินงานทำตอม่อครอบเสาเข็ม และก็จะทำคานเพื่อรองรับการทำพื้นโรงงานในขั้นตอนต่อไป คาดว่างานก่อสร้างจะแล้วเสร็จช่วงปลายปี พ.ศ.2565
